Roig Arena: la consolidación de un modelo que funciona

El éxito en el Parking General llevó a que PANTALLAX participara también en el propio Roig Arena: no dos obras aisladas, sino una evolución.

N.F. excavación anclajes al terreno 0 m-6 m-12 m-18 m
El anclaje trabaja a tracción para estabilizar la contención durante la excavación.

El Roig Arena no repite la historia del Parking General: la continúa. El comportamiento de la contención anclada en el aparcamiento —una excavación profunda bajo nivel freático resuelta con control de deformaciones— generó la confianza necesaria para que PANTALLAX ejecutara también los anclajes del propio recinto, un proyecto de mayor entidad. La lectura correcta es una secuencia: Parking, confianza, Roig Arena.

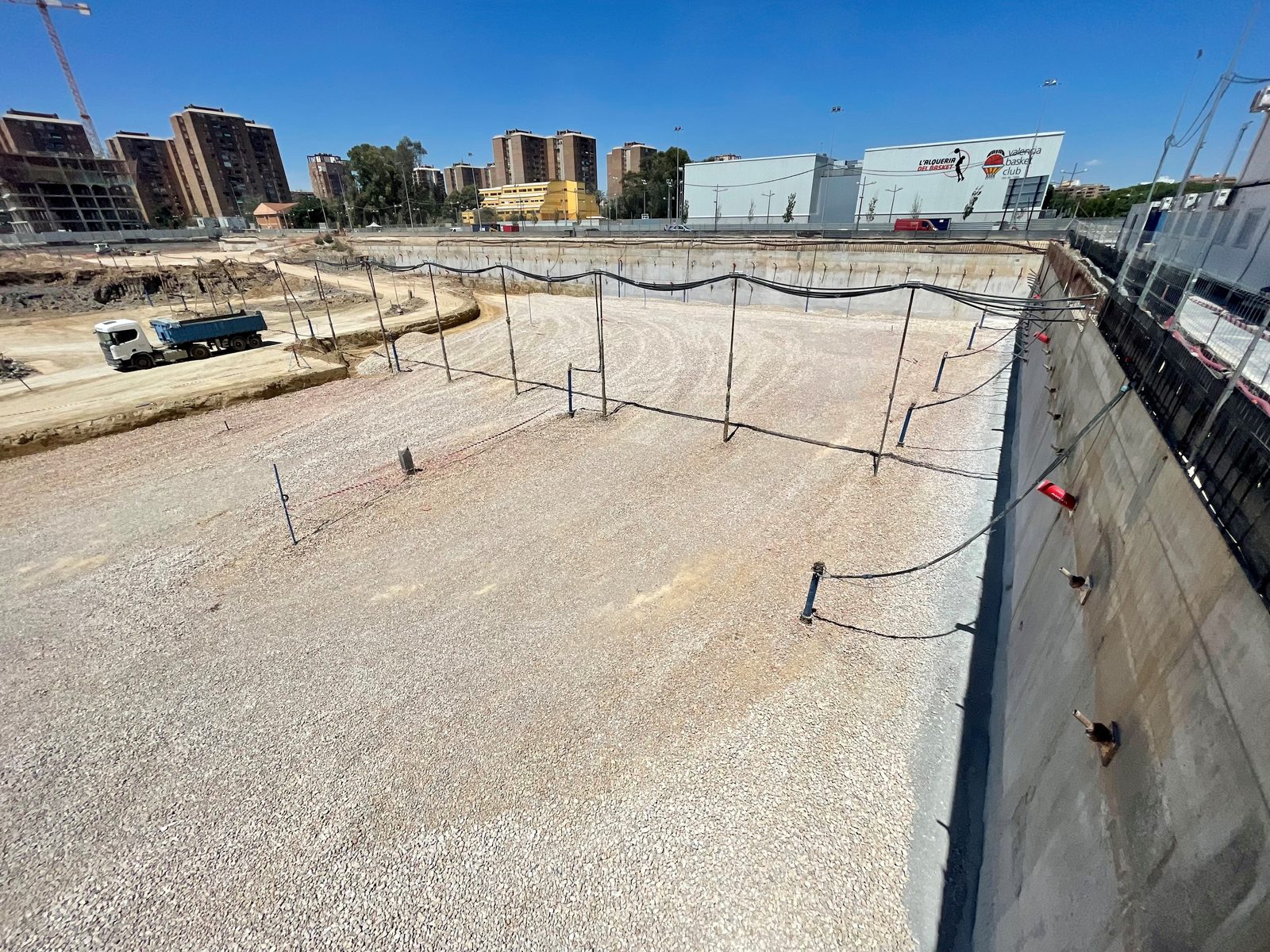

Excavación del Roig Arena con contención anclada en entorno urbano
Excavación del propio Roig Arena: la contención anclada del complejo, un paso más en exigencia.
Por qué

Por qué los anclajes eran determinantes

También aquí el anclaje es el instrumento que estabiliza la contención frente al empuje del terreno y controla sus deformaciones, en un entorno urbano consolidado donde el margen de movimiento es escaso.

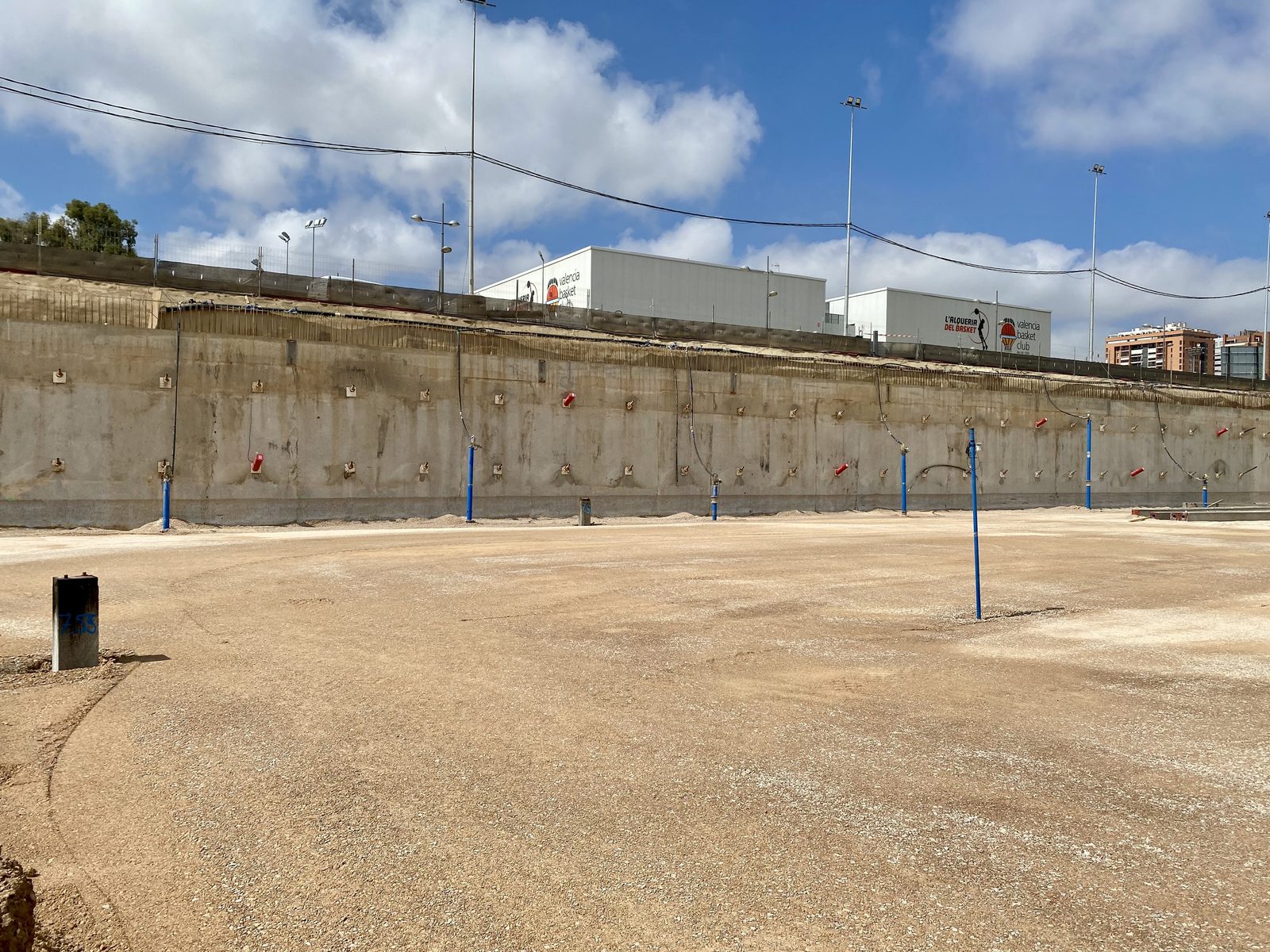

Filas de cabezas de anclaje sobre la pantalla del Roig Arena
Anclajes STAB® de gran longitud (22–24 m) sobre la contención.
Cómo

Cómo se resolvió

Con 214 anclajes STAB® de gran longitud (22–24 m) sobre la contención, ejecutados con los mismos medios y el mismo control técnico que dieron resultado en el aparcamiento. La continuidad de criterio entre las dos obras es, en sí misma, parte de la garantía.

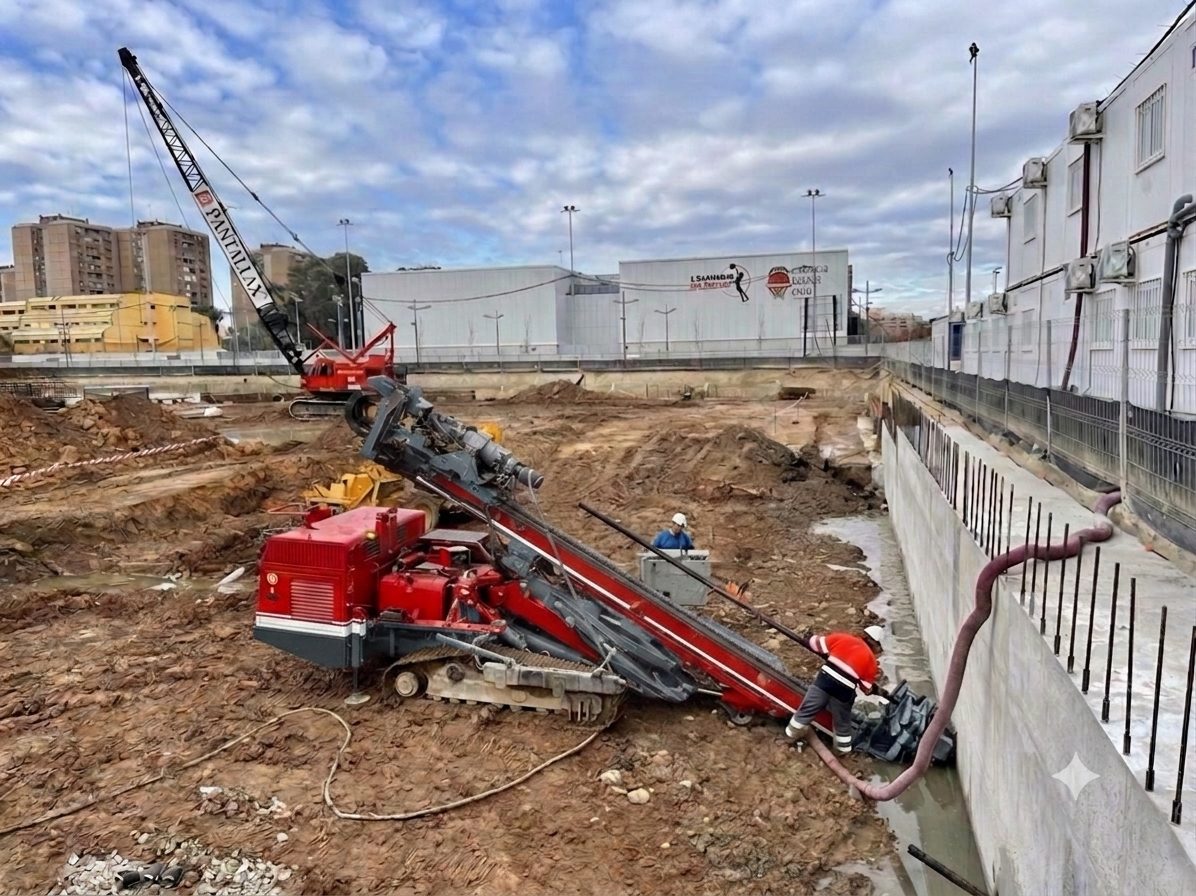

Equipo PANTALLAX ejecutando anclajes en el Roig Arena
Los mismos medios y el mismo control técnico que en el aparcamiento.
Qué demuestra

Qué demuestra esta obra

Consolidación: que un modelo técnico validado en una obra exigente se aplica con confianza en la siguiente. La prueba más sólida de una solución no es ejecutarla una vez, sino que el mismo cliente vuelva a confiarla.

Roig Arena terminado
El Roig Arena hoy: la confianza ganada en el aparcamiento, aplicada al recinto principal.
Precedente técnico

Precedente técnico

Restricción inicial
Estabilizar la excavación del recinto en un entorno urbano consolidado, dando continuidad a la contención anclada del complejo.
Solución adoptada
214 anclajes STAB® de gran longitud (22–24 m) sobre la contención, ejecutados con los medios propios y el control técnico de PANTALLAX.
Resultado obtenido
La excavación se ejecutó con la contención controlada; el recinto está hoy en servicio.
Aplicable a
Excavaciones urbanas de gran entidad, contenciones ancladas de gran longitud y proyectos singulares con continuidad técnica.
Ficha técnica

Ficha técnica del anclaje

  • Sistema: anclajes STAB® (control de tracciones y estabilización).
  • Número de anclajes: 214.
  • Longitud de anclaje: 22–24 m.
  • Diámetro: Ø 175 mm.
  • Carga: 40–50 t.
  • Contención anclada en entorno urbano consolidado.
Ecosistema PANTALLAX

Relación con otras soluciones del ecosistema

Este caso se relaciona con el resto del ecosistema PANTALLAX:

Preguntas frecuentes

Preguntas frecuentes

¿Qué relación tiene con el Parking General?
El comportamiento de la contención anclada en el aparcamiento generó la confianza para ejecutar también los anclajes del propio Roig Arena: una evolución, no dos obras aisladas.
¿Cuántos anclajes se ejecutaron?
214 anclajes STAB® de gran longitud (22–24 m) sobre la contención.
